Rewolucja planistyczna 2026: MPZP, Plan Ogólny i ZPI – nowa mapa lokalizacyjna dla projektów OZE
Do końca 2025 r. modelowa ścieżka dewelopera OZE zaczynała się od jednego pytania: „czy dla tej działki da się uzyskać warunki zabudowy?”. Od 2026 r. to pytanie ma znacznie mniejszą wagę. Reforma systemu planowania przestrzennego przebudowuje kolejność działań na pre-FID – i zmienia układ sił między inwestorem, gminą i właścicielem gruntu. Decyzja o warunkach zabudowy (WZ), przez lata główny kanał wejścia w inwestycje fotowoltaiczne i wiatrowe, staje się jednym z najsłabszych. Ciężar przenosi się na plan ogólny gminy (POG) i miejscowy plan zagospodarowania przestrzennego (MPZP), a dla dużych projektów pojawia się nowe narzędzie – Zintegrowany Plan Inwestycyjny (ZPI).
Dla rynku oznacza to rzecz prostą, ale niewygodną: część portfela, która dziś jest na etapie WZ, w 2026 r. trafi w próżnię planistyczną. Deweloper, który kontynuuje prospecting zgodnie z logiką z 2023 r., po prostu płaci za aktywa, które przez najbliższe lata się nie zmaterializują.
POG: nowy właściciel mapy gminy
Plan ogólny gminy (POG) zastępuje studium uwarunkowań i kierunków zagospodarowania przestrzennego. Różnica jest fundamentalna – i w praktyce trudna do przecenienia. Studium było dokumentem kierunkowym. Nie wiązało obywatela, nie wymuszało nic na wójcie poza spójnością późniejszych uchwał. POG wchodzi do kategorii aktów prawa miejscowego: wiąże organy gminy, determinuje, jakie MPZP można uchwalić, a wszelkie decyzje WZ muszą zgadzać się z jego ustaleniami. Zamiast „wytycznej” mamy twardy szkielet prawny, który opisuje, gdzie w gminie wolno planować energetykę odnawialną, a gdzie – nie.
Co to oznacza w praktyce dewelopera OZE
- Jeżeli POG danej gminy nie przewiduje w konkretnej strefie funkcji energetyki odnawialnej, uchwalenie MPZP pod farmę PV lub wiatrową jest w praktyce zablokowane – dopóki sam POG nie zostanie zmieniony. A to procedura długa, kosztowna i politycznie wrażliwa.
- Realnym polem gry staje się etap konsultacji POG, nie etap WZ. Inwestor, który nie uczestniczy w procedurze uchwalania planu ogólnego w gminach swojego zainteresowania, oddaje pole walkowerem.
- Gminy, które jako pierwsze uchwalą POG, definiują mapę możliwych inwestycji OZE w swoim regionie na co najmniej dekadę. Kolejność uchwalania POG jest więc de facto kolejnością priorytetów inwestycyjnych.

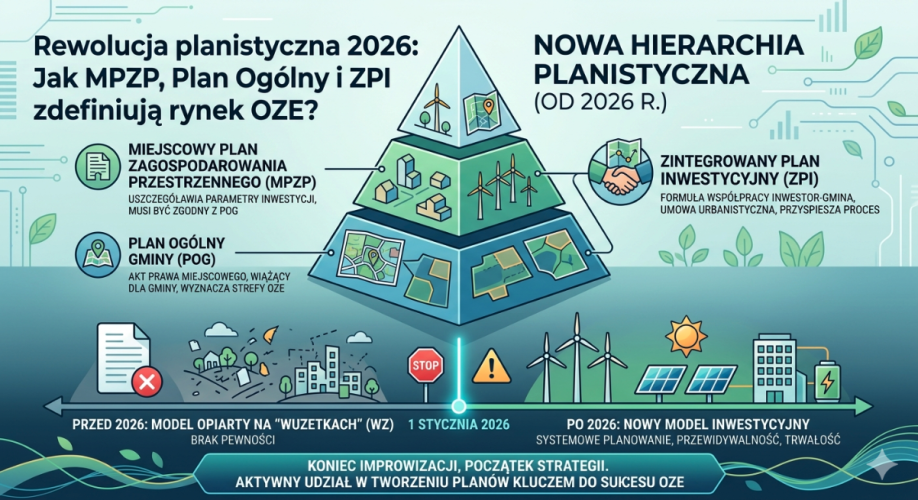

Nowa hierarchia jest prosta: POG → MPZP → realizacja. Kto pomija pierwsze ogniwo, ten nie buduje. Nawet idealna umowa z właścicielem, dopięte warunki przyłączenia i zamknięta decyzja środowiskowa nie wystarczą, jeżeli strefa planistyczna w POG nie dopuszcza funkcji OZE.
Koniec ery WZ – co zostaje z elastyczności lokalizacyjnej
Decyzja o warunkach zabudowy była przez lata głównym narzędziem polskiego dewelopera OZE. Znajdujesz grunt rolny, weryfikujesz klasę bonitacyjną i przyłącze, składasz wniosek o WZ i – o ile nic nie wybucha w procedurze środowiskowej – idziesz dalej. Elastycznie, szybko, bez aktywnego udziału gminy na poziomie planistycznym.
Od 2026 r. ten model zostaje ucięty na trzech frontach jednocześnie.
- Geograficznie. Nowe decyzje WZ będą ściśle powiązane z obszarami, które POG wskaże jako tereny dopuszczone do zabudowy. Grunty rolne oddalone od istniejącej infrastruktury – czyli dokładnie te, na których dotychczas wyrastały farmy fotowoltaiczne – w większości przypadków znajdą się poza tym obszarem.
- Czasowo. Nowe WZ będą co do zasady ważne 5 lat. To zamyka drogę do długoterminowego „bankowania” projektów, na którym opierała się część sektora. Bufor czasowy, którym wielu deweloperów operuje na pre-FID, właśnie zniknął.
- Strukturalnie. Ciężar decyzji lokalizacyjnych przenosi się z wydziału architektury na radę gminy. Oznacza to koniec ścieżki „dogadania się z urzędnikiem”. Dziś rozmawia się z gminą o ustaleniach planistycznych, nie o konkretnej działce.
To nie jest zakaz lokalizowania farm OZE poza zurbanizowanymi obszarami. To zmiana logiki systemu. O tym, gdzie wolno, decyduje nie deweloper z urzędnikiem w wydziale architektury, ale rada gminy w uchwale planistycznej. Skutkiem jest większa przewidywalność rozmieszczenia inwestycji – i znacząco mniejsza swoboda lokalizacyjna dla nowych graczy.
Czy MPZP jest obowiązkowy dla każdej farmy PV?
Nie. Ustawa o planowaniu i zagospodarowaniu przestrzennym nie wprowadza ogólnego wymogu uchwalenia MPZP dla każdej instalacji OZE. Nie istnieje też jedna, uniwersalna progowa moc instalacji, która automatycznie przesądzałaby o takim obowiązku.
W praktyce po 2026 r. brak MPZP staje się jednak źródłem odmów, opóźnień i ryzyka refinansowania – szczególnie dla projektów:
- większej skali (od kilku do kilkunastu hektarów i powyżej),
- lokalizowanych na gruntach rolnych wyższych klas bonitacyjnych,
- wymagających odrolnienia lub zmiany przeznaczenia terenu,
- położonych na styku kilku stref planistycznych POG.
O tym, czy MPZP jest konieczny, decyduje splot czynników: przeznaczenie terenu w planie ogólnym, klasa bonitacyjna, skala inwestycji, wymogi środowiskowe – i wreszcie polityka konkretnej gminy, która w nowym systemie staje się realną zmienną strategiczną, a nie formalnością.
Praktyczna rekomendacja: nawet tam, gdzie MPZP formalnie nie jest wymagany, posiadanie planu miejscowego obniża ryzyko projektu o rząd wielkości. Dla banku finansującego i dla funduszu infrastrukturalnego MPZP dopuszczający funkcję OZE to dziś szybszy, tańszy i bardziej przewidywalny argument niż którakolwiek ze ścieżek opartych na WZ.
ZPI: narzędzie dla inwestorów, którzy umieją prowadzić dialog z gminą
Zintegrowany Plan Inwestycyjny (ZPI) to najciekawsza z nowych opcji w systemie. Formalnie – szczególna forma planu miejscowego. Praktycznie – plan „szyty na miarę” uchwalany na wniosek inwestora, oparty na tzw. umowie urbanistycznej między inwestorem a gminą. Mechanizm wiąże interes prywatny z potrzebami lokalnej wspólnoty i w założeniu ma podnosić akceptację społeczną dla inwestycji.
Dlaczego ZPI to inna liga?
- Inwestor uczestniczy w kształtowaniu ustaleń planu, zamiast czekać na cykl planistyczny gminy – ma realny wpływ na zapisy dotyczące swojej inwestycji.
- Umowa urbanistyczna pozwala powiązać inwestycję z konkretnymi zobowiązaniami wobec gminy (infrastruktura drogowa, partycypacja w korzyściach, rewitalizacja, pakiety dla mieszkańców) – co radykalnie podnosi szanse akceptacji politycznej.
- Uchwalenie ZPI może iść szybciej niż pełna procedura MPZP, ponieważ nie trzeba czekać, aż gmina „znajdzie w budżecie” aktualizację planu miejscowego.
W skali kraju uchwalono dotychczas około 30 ZPI. Większość dotyczy mieszkaniówki, dróg i rozbudowy sieci technicznych. Dla OZE mamy dopiero pierwsze sprawy, pierwsze orzeczenia Naczelnego Sądu Administracyjnego potwierdzające dopuszczalność tego instrumentu dla projektów energetycznych i pojedyncze wdrożenia sektorowe. Do „nowego standardu branżowego” ZPI w OZE jeszcze nie dorósł – ale dla wybranych projektów staje się już realną alternatywą.
Kto zatem powinien patrzeć w kierunku ZPI? Deweloperzy dużych projektów – farm wiatrowych powyżej 50 MW, hybryd PV + BESS na poziomie sieciowym, magazynów wielkoskalowych – którzy mają zasoby do negocjowania umowy urbanistycznej i budowania partnerstwa z gminą, zamiast rozmawiać równolegle z 14 różnymi gminami o 14 różnych MPZP.
Co realnie decyduje o powodzeniu projektu OZE w 2026 r.
Nowy system wymusza reorganizację procesu. Deweloper, który chce przejść 2026 r. bez strat, musi zmienić kolejność kroków postępowania.
- Analiza POG zamiast analizy WZ. Pierwsza warstwa analityczna to już nie ewidencja gruntów i księgi wieczyste, tylko plan ogólny gminy. Czy gmina ma uchwalony POG? Jakie strefy planistyczne w nim wyznacza? Czy dopuszcza energetykę? Jeśli POG jeszcze nie powstał – kiedy planuje się uchwalenie i jaki jest kształt projektu?
- MPZP jako aktywo inwestycyjne. Obecność lub brak MPZP z dopuszczoną funkcją OZE staje się jednym z trzech kluczowych parametrów wyceny działki – obok klasy gruntu i dostępu do stacji GPZ. Działka z „gotowym” MPZP pod OZE ma dziś wymierną premię cenową.
- Relacja z gminą jako kompetencja, a nie miły dodatek. W modelu opartym na WZ wystarczyło dogadać się z urzędnikiem w wydziale architektury. Dziś potrzebny jest systematyczny dialog planistyczny: udział w konsultacjach POG, stanowisko inwestora w procedurach MPZP, ewentualnie ZPI. To kompetencja organizacyjna, nie soft skill.
- ZPI jako opcja strategiczna. Dla dużych projektów warto rozważyć ZPI jako szybszą i bardziej przewidywalną ścieżkę – pod warunkiem, że organizacja ma wewnętrzne kompetencje do prowadzenia umowy urbanistycznej i partnerstwa z gminą.
- Uwarunkowania gruntowe i klasa bonitacyjna pozostają. Reforma planistyczna nie zdejmuje wymagań sektorowych. Klasy V–VI i nieużytki pozostają „bezpieczną strefą” dla fotowoltaiki; klasy I–III nadal wymagają odrolnienia i merytorycznego uzasadnienia.
- Uproszczenia w prawie budowlanym nie są uproszczeniami planistycznymi. Ułatwienia dla mikroinstalacji, prefabrykacji i drobnicy nie zdejmują z farm OZE większej skali wymagań planistycznych – to dwa różne porządki regulacyjne.
Podsumowanie: planowanie wyprzedza pozyskanie gruntu
Do 2025 r. modelowy lejek deweloperski zaczynał się od gruntu, a dokumenty planistyczne były jego konsekwencją. Od 2026 r. kolejność się odwraca: zaczyna się od POG i MPZP, a grunt jest konsekwencją. Deweloperzy, którzy zrozumieją to jako pierwsi, kupią projekty gotowe do FID w cenach działek rolnych. Ci, którzy zignorują reformę, będą przez kolejne 3–5 lat tłumaczyć komitetom inwestycyjnym, dlaczego istotna część portfela utknęła na etapie planu.
Rok 2026 nie zamyka rynku OZE w Polsce. Zamyka pewien etap – ten, w którym o lokalizacji decydowały decyzje administracyjne wydawane ad hoc. Otwiera kolejny: ten, w którym lokalizacja jest wynikiem strategii planistycznej, a nie sprytu prospectingowego.
Jak sprawdzić lokalizację w nowym systemie – OzeGen
Reforma planistyczna 2026 r. przesuwa punkt ciężkości w stronę danych. Dobrze ulokowany projekt OZE w nowym systemie zaczyna się od warstwy analitycznej, która łączy ustalenia POG, MPZP, ewidencję gruntów, klasy bonitacyjne i mapę saturacji sieci – zanim deweloper pojedzie na pierwszą wizję lokalną.
OzeGen to polska platforma analityczna dla sektora OZE, zbudowana z myślą o tej nowej logice. W jednym interfejsie agregujemy dane MPZP, ewidencję, klasy bonitacyjne, dystans do GPZ, uwarunkowania regulacyjne tak, żeby wyszukiwanie i ocena lokalizacji dla farmy fotowoltaicznej, wiatrowej lub hybrydowej zajmowało godziny, nie tygodnie.
Platforma jest już dostępna a pierwsze 1 000 hektarów analizy w platformie OzeGen jest bezpłatne. To wystarczająca powierzchnia, żeby zweryfikować otoczenie jednej z posiadanych inwestycji i sprawdzić, jak reforma planistyczna zmienia scoring Twoich obecnych projektów.
